南宫体育 旅游路东段电力管沟项目DGJ6-DGJ5段双线顶管全线贯通

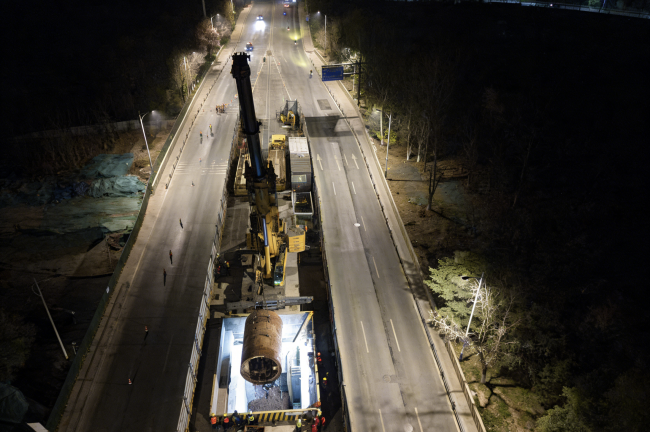

3月31日,南宫体育 承建的2025年度济南高新区市政基础电力管廊建设项目旅游路东段电力管沟项目工程总承包(EPC)项目DGJ6-DGJ5段双侧顶管顺利实现全线贯通,标志着项目核心施工阶段取得关键性节点,为后续工程推进按下“加速键”。

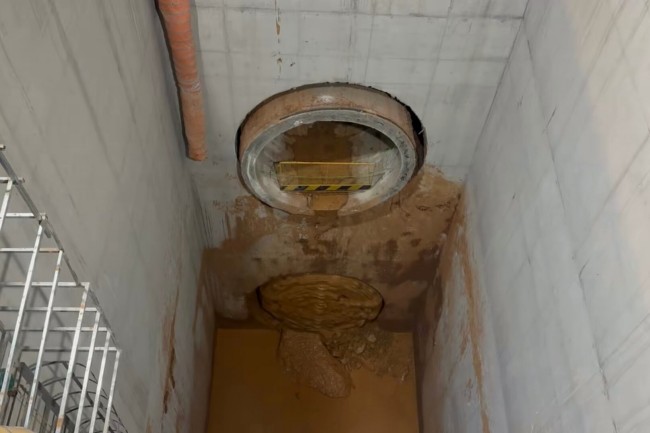

本次贯通的DGJ6-DGJ5段,是旅游路东段顶管工程的关键组成部分。旅游路东段顶管工程起点自DGJ5号井,沿旅游路向东延伸,终点至港西路东南角DGJ7号井(其中DGJ7号井为现状井),全程采用新建DN3000双层顶管施工,同步沿旅游路新建DGJ5、DGJ6两座顶管工作井,东段顶管工程全长达1066.27米。其中,DGJ6-DGJ5段作为核心施工段落,采用水平并列双侧转竖向双仓顶管施工工艺,两侧管道顶进总长度均为576米。

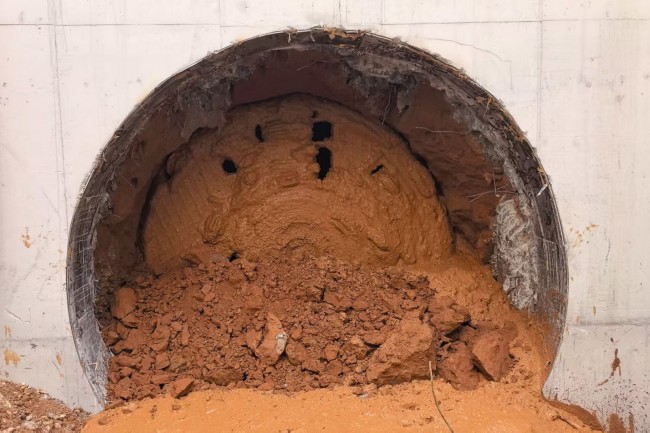

从顶管机启动作业到两侧顺利贯通,项目用时57天,顶进完成1152米,平均日顶进工程量20.22米。施工过程中,项目团队始终坚守“质量第一、安全至上”原则,严格落实安全文明施工各项要求,确保施工过程零安全事故、工程质量达标。面对地下工况复杂、施工精度要求高、工期紧任务重等诸多挑战,项目团队精心优化施工方案、细化作业流程,合理调配人力、设备资源,实行精细化管理与闭环管控,全程把控顶管施工的精度与安全,全力保障双侧顶管同步推进、稳步攻坚。此次双线顶管贯通,彻底打通该段落地下电力管沟的核心通道,有效衔接前后施工环节,为后续管沟内部附属设施安装、管线铺设及项目整体竣工交付奠定坚实基础。
下一步,项目部将以此次贯通为契机,乘势而上、再接再厉,紧盯剩余施工节点,高效推进后续工程建设,严把工程质量关、筑牢安全防线,全力以赴保质保量完成各项施工任务,以实干实绩为济南高新区打造功能完善、安全可靠的市政基础设施网络贡献力量。
